Projekty
Největší objednávky
Název | ŠPORK PALACE |
Adresa | Hybernská 1034/5, 110 00 Praha |
Objednavatel | HINTON, ARCECO s.r.o. |
Datum | 06.2017-06.2018 |
Počet pracovníků | 4-6 |
Náplň práce | Novy montaž SHZ |
Uděláno | Montaž: 2400 sprinklerů Ø100 = 100m. Ø50 = 2100-2400m. Ø32 = 400m. Ø25 = 800m. Strojovna |

Název | TESCO LETNANY |
Adresa | Veselská 663, 199 06 Praha 9 |
Objednavatel | HINTON, ARCECO s.r.o. |
Datum | 06.2018-12.2018 |
Počet pracovníků | 3-6 |
Náplň práce | Oprava a montáž SHZ |
Uděláno | Montáž: 2000 sprinklerů Ø100 = 150-170m. Ø80 = 30m. Ø76 = 60m. Ø50 = 40m. Ø32 = 800m. Ø25 = 1800m. |

Název | KANCELÁŘSKÝ KOMPLEX BEETHOVEN |
Adresa | Českomoravská, 190 00 Praha 9 |
Objednavatel | SYNER s.r.o., ARCECO s.r.o. |
Datum | 11.2018-09.2019 |
Počet pracovníků | 4-12 |
Náplň práce | Novy montáž SHZ, tlakovka, rozvody |
Uděláno | Montáž: 4590 sprinklerů Ø150 = 120m. Ø75 = 5400-5600m. Ø40 = 10800-11200m. |

Název | NG MYSLBEK |
Adresa | Ovocný trh 8, Praha 1, 110 00 |
Objednavatel | ARCECO s.r.o. |
Datum | 7.2018 |
Počet pracovníků | 3-4 |
Náplň práce | Oprava montáž SHZ |
Uděláno | Montáž: 100-110 sprinklerů Ø50 = 30m. Ø32 = 110m. Ø25 = 270m. |

Název | BALABENKA OFFICE BUILDING |
Adresa | Balabenka, Praha 8 – Liben |
Objednavatel | Sprinklerové systémy Shark, a.s. |
Datum | 03.2016-06.2016 |
Počet pracovníků | 3-4 |
Náplň práce | Novy montáž SHZ, rozvody |
Uděláno | Montáž: 1100 sprinklerů Ø80 = 280m. Ø76 = 900m. Ø50 = 170m. Ø32 = 650m. Ø25 = 630m. |

Název | BUTTERFLY OFFICE BUILDING |
Adresa | Praha 8 Karlín, Pernerova 42 |
Objednavatel | Sprinklerové systémy Shark, a.s. |
Datum | 03.2017-06.2017 |
Počet pracovníků | 6 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 1000 sprinklerů Ø76 = 350m. Ø50 = 300m. Ø32 = 280m. Ø25 = 400m. |

Název | RUSTONKA OFFICE BUILDING |
Adresa | Pobřežní 620/3, 186 00, Praha 8 |
Objednavatel | Sprinklerové systémy Shark, a.s. |
Datum | 09.2016-12.2016 |
Počet pracovníků | 5 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 1400 sprinklerů Ø75 = 400m. Ø32 = 500m. Ø25 = 700m. |

Název | RIVER RINK KARLÍN |
Adresa | Karolinská 7, 186 00, Praha 8 - Karlín |
Objednavatel | SUBTERRA-DIVIZE 4 a.s. |
Datum | 07.2020-26.7.2021 |
Počet pracovníků | 10 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 3500 sprinklerů Ø25 = 450m. Ø100 = 500m. Ø32 = 670m. Ø125 = 400m. Ø40 = 380m. Ø150 = 300m. Ø50 = 250m. Ø200 = 150m. Ø65 = 300m. Ø250 = 100m. Ø80 = 450m. Ø300 = 100m. |

Název | MIKULADSKÁ KARLÍN |
Adresa | Mikulandská 134/5, 110 00 Nové Město |
Objednavatel | SUBTERRA-DIVIZE 4 a.s. |
Datum | 1.09.2021-28.2.2022 |
Počet pracovníků | 4 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 2500 sprinklerů Ø25 = 370m. Ø100 = 180m. Ø32 = 480m. Ø125 = 150m. Ø40 = 250m. Ø150 = 150m. Ø50 = 250m. Ø200 = 130m. Ø65 = 300m. Ø250 = 100m. Ø80 = 450m. Ø300 = 100m. |

Název | AMAZON |
Adresa | Padlých hrdinů 1511, 752 01 Kojetín |
Objednavatel | TRASER CZ s.r.o. |
Datum | 1.3.2022-28.2.2023 |
Počet pracovníků | 10 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 10 000 sprinklerů Ø25 = 150m. Ø100 = 250m. Ø32 = 100m. Ø125 = 300m. Ø40 = 1000m. Ø150 = 300m. Ø50 = 250m. Ø200 = 450m. Ø65 = 200m. Ø250 = 650m. Ø80 = 150m. Ø300 = 350m. |

Název | PŘEROV |
Adresa | Nivky 652 750 02, Přerov 2, 2 Přerov |
Objednavatel | TRASER CZ s.r.o. |
Datum | 1.3.2022-28.2.2023 |
Počet pracovníků | 4 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 2 000 sprinklerů Ø50 = 850m. Ø65 = 650m. Ø100 = 150m. Ø150 = 100m. Ø200 = 100m. Ø250 = 80m. Ø300 = 40m. |

Název | HRUŠKY |
Adresa | Nivky 652 750 02, Přerov 2, 2 Přerov |
Objednavatel | TRASER CZ s.r.o. |
Datum | 1.3.2022-28.2.2023 |
Počet pracovníků | 4 |
Náplň práce | Montáž SHZ, nové rozvody |
Uděláno | Montáž: 2 000 sprinklerů Ø50 = 850m. Ø65 = 650m. Ø100 = 150m. Ø150 = 100m. Ø200 = 100m. Ø250 = 80m. Ø300 = 40m. |

Přehled montáže: sprinklerové systémy pro hašení požáru

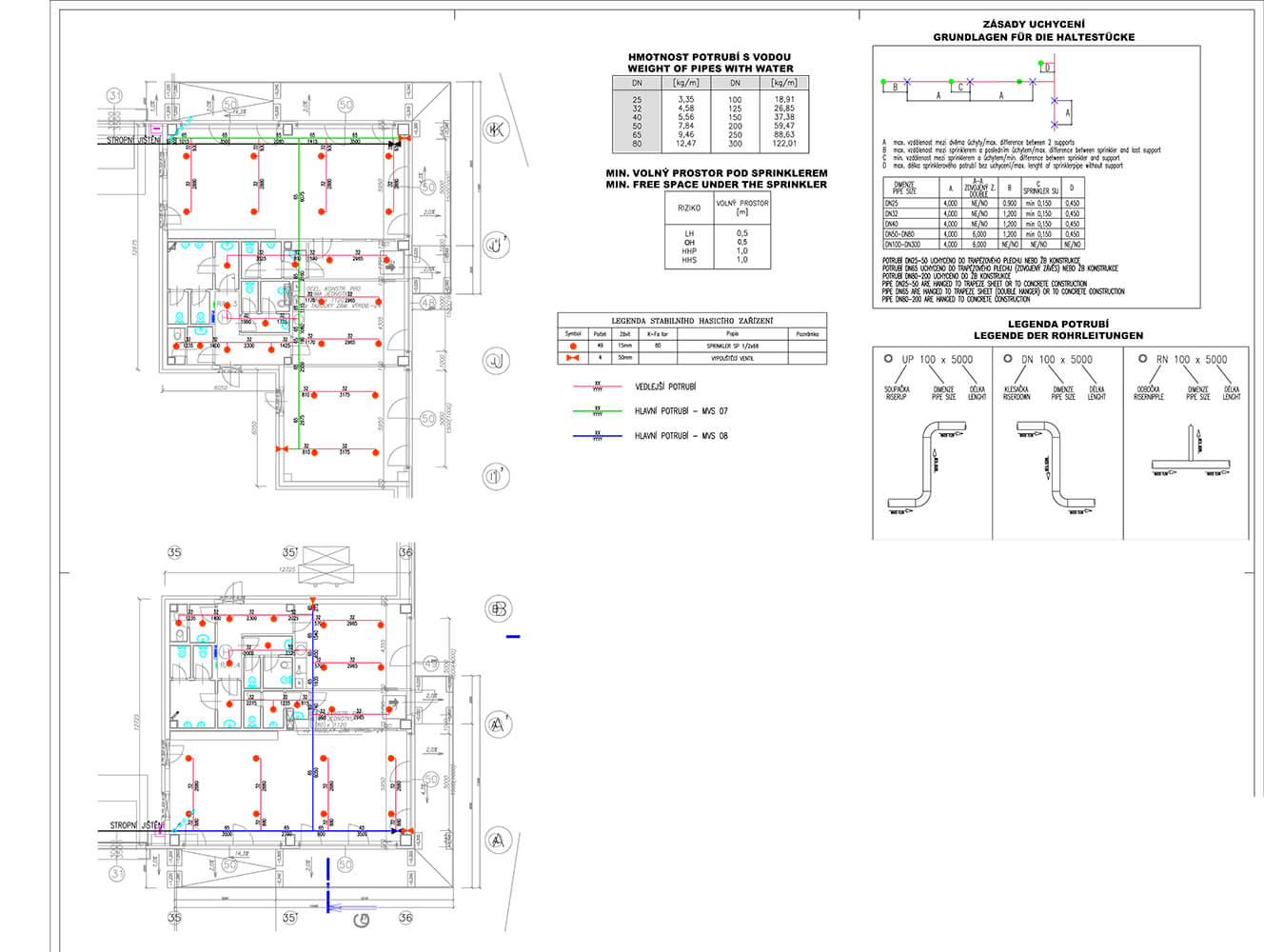

1. Základní plocha pro montáž
Před zahájením instalace je nutné důkladně vyčistit a připravit strop. To zahrnuje odstranění veškerých nečistot a kontrolu na případné vady, které by mohly ovlivnit montáž zařízení.

Na strop se aplikují značky pro přesné umístění všech prvků systému. Toto je důležitá fáze, protože správné rozmístění sprinklerů zajišťuje efektivní pokrytí celé plochy místnosti.
Instalace upevňovacích prvků, jako jsou závěsy a konzoly, které budou držet trubky a sprinklery. Tyto prvky musí být pevně upevněny, aby vydržely váhu celého systému a tlak vody při aktivaci.
Po instalaci upevnění se provádí pokládka potrubí, kterým bude přiváděna voda ke sprinklerům. Trubky se instalují podle všech norem a pravidel, aby bylo zajištěno bezproblémové a efektivní fungování systému.

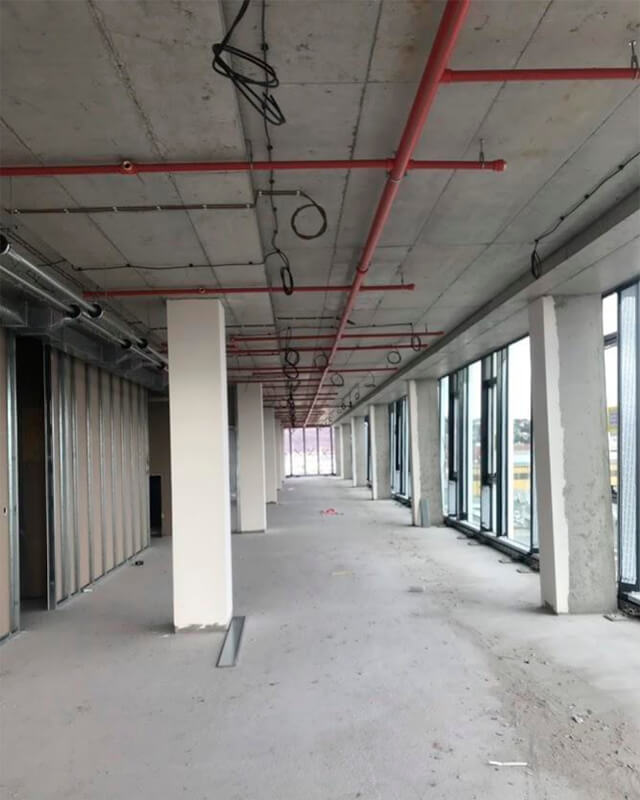

V závěrečné fázi se montují samotné sprinklery. Ty se umisťují na předem označená místa a připojují se k potrubí. Sprinklery musí být instalovány tak, aby poskytovaly maximální ochranu místnosti před možným požárem.

2. Provedení hrubých rozvodů potrubí

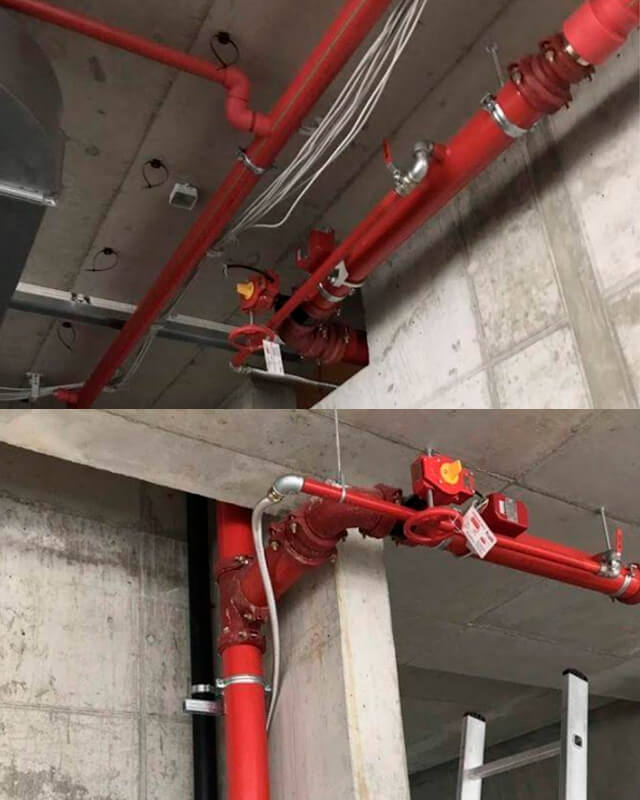

Před zahájením montáže se vybírají a připravují potrubí a potřebné materiály. Červené potrubí je specificky určeno pro požární systémy, aby bylo snadno rozpoznatelné a odpovídalo bezpečnostním normám.
Potrubí se řeže na potřebnou délku podle plánů instalace. Je důležité, aby byly řezy přesné a čisté, aby bylo možné zajistit kvalitní spojení jednotlivých částí.
Potrubí se montují na strop podle předem připravených značek a upevnění. Tento krok zahrnuje spojování jednotlivých kusů potrubí pomocí svorek, šroubů a dalších spojovacích materiálů.
Po montáži je nutné důkladně zkontrolovat všechny spoje, aby nedošlo k únikům vody. To zahrnuje vizuální kontrolu a případné utahování spojovacích prvků.

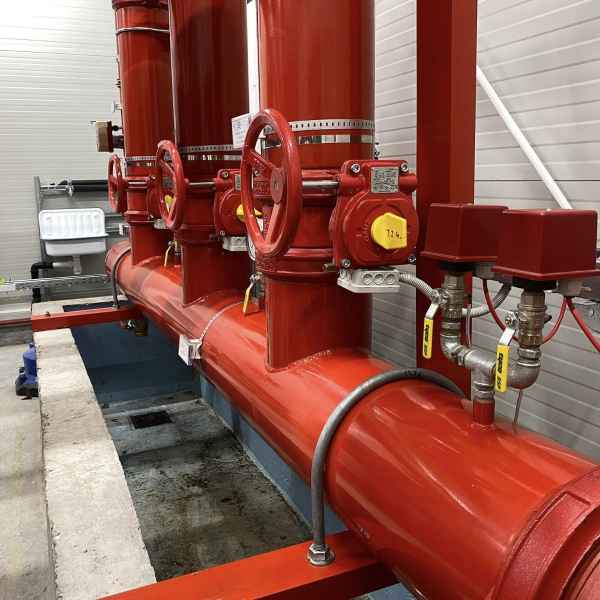

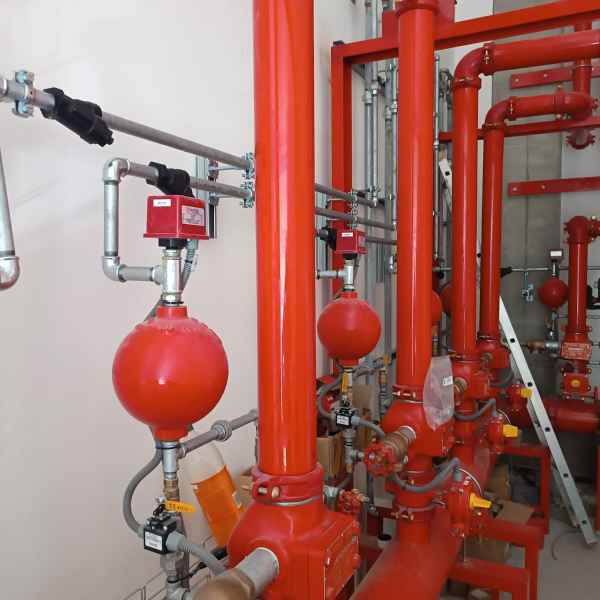

Hlavní potrubí se připojují k centrálnímu zdroji vody, který bude zásobovat sprinklerový systém v případě požáru. Tento krok je klíčový pro zajištění dostatečného tlaku a průtoku vody.

3. Provedení hrubých rozvodů mezi příčkami

Před zahájením montáže se detailně naplánují trasy potrubí mezi příčkami. Tento krok zajišťuje, že potrubí bude vedeno efektivně a s minimálními překážkami.
Potrubí se řeže na přesné délky podle plánů instalace. Potrubí je třeba připravit tak, aby bylo snadno přizpůsobitelné k vedení mezi příčkami.

Potrubí se montují a upevňují mezi příčkami pomocí speciálních držáků a svorek. Tento krok zajišťuje, že potrubí zůstane stabilní a bezpečně upevněné.
Potrubí jsou obmotána ochrannými materiály, aby byla chráněna před mechanickým poškozením a zajištěna jejich izolace. Tento krok je důležitý pro zajištění dlouhodobé životnosti a bezpečnosti systému.
Po instalaci se provádí kontrola a testování potrubí, aby byla zajištěna jejich těsnost a správná funkce. To zahrnuje tlakové zkoušky a vizuální inspekci všech spojů.

4. Připojení na patrovy rozvod, montáž vypouštěcího ventilu
Hlavní fáze zahrnují:
Potrubí jsou připojena k hlavnímu patrovému rozvodu, který distribuuje vodu do jednotlivých částí budovy. Tento krok zahrnuje pečlivé spojení potrubí a zajištění těsnosti všech spojů.
Vypouštěcí ventily jsou instalovány na strategických místech potrubního systému. Tyto ventily umožňují kontrolu a údržbu systému, stejně jako vypouštění vody v případě potřeby.
K ventilu a dalším komponentům systému jsou připojeny potřebné elektrické kabely. Tato kabeláž zajišťuje správnou funkci automatických systémů, které detekují a spouštějí hašení požáru.
Po dokončení instalace se provádí závěrečná kontrola a testování celého systému. To zahrnuje zajištění, že všechny spoje jsou těsné, ventily fungují správně a elektrické spojení je bezchybné.
Po úspěšném testování je systém uveden do provozu a připraven k použití. Tento krok zahrnuje i proškolení personálu pro obsluhu a údržbu systému.
